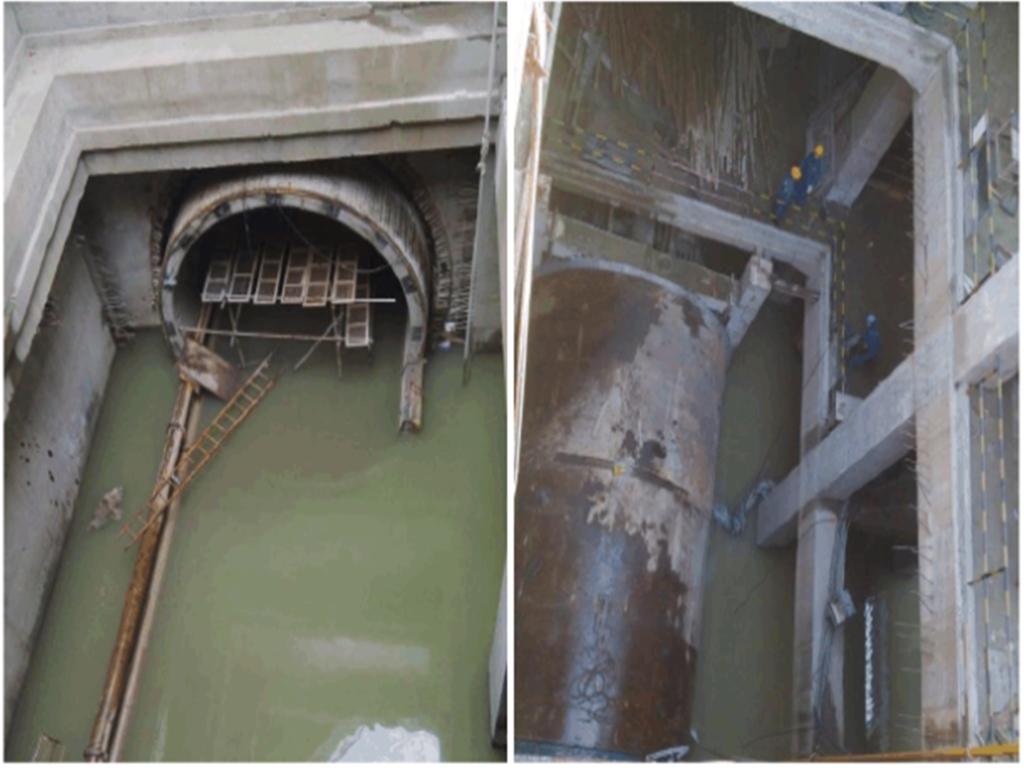

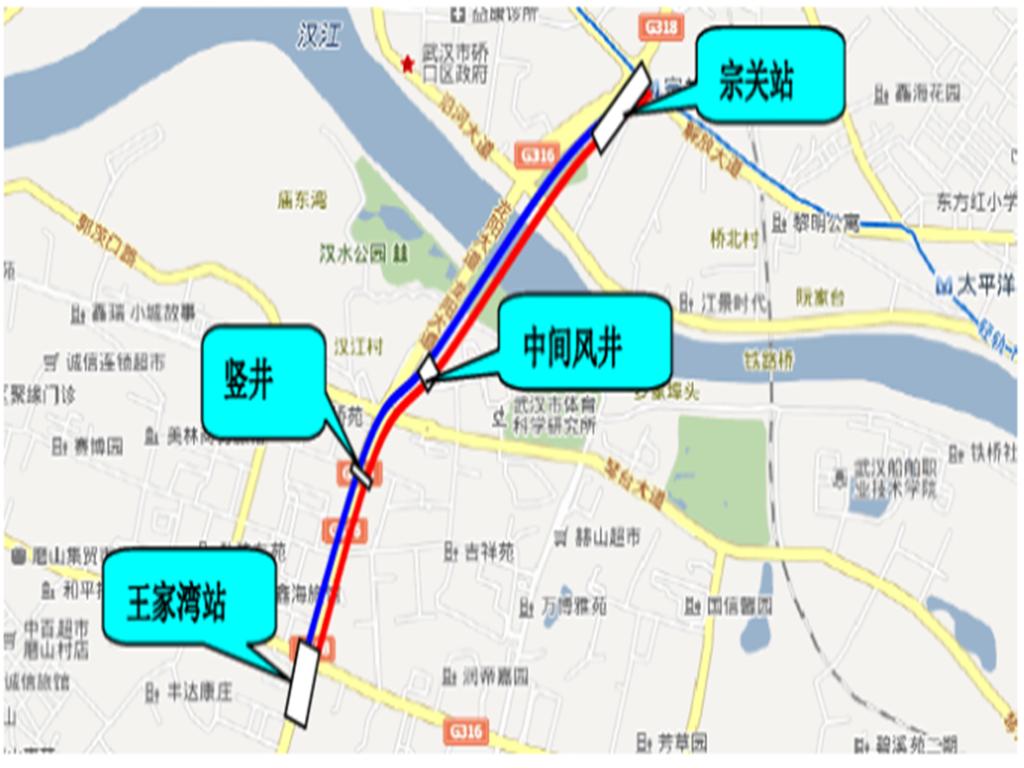

2014年12月24日凌晨4:40,武汉地铁3号线解放大道与宗关站施工围挡交界处¢1000自来水主管突然爆裂,大量高压水喷涌而出,从不同方向涌入车站主体基坑和已掘进的右线隧道内(左线未始发)。盾构机自12月24日被淹至2015年3月11日恢复掘进,历经3个半月,经济损失约3000万元。
事件应急处理:项目部施工人员发现险情后迅速启动了应急预案。
(1)开启2台37Kw应急防洪泵进行抽排;
(2)组织人员抢险,但因水压水量过大,且进入基坑内通道较多,无法进行封堵;
(3)迅速通知水务集团至现场进行处理;
(4)对右线停机位置周边建筑物加密了监测频率,并准备进行周边人员疏散;
(5)调集多台水泵至工地进行抽排基坑内积水。
